GLOBAL FUSION FACILITIES / STATUS OBSERVATORY

全球聚变装置
建设与运行观测台

以官方项目页面、机构报告和原始论文为证据,记录装置当前阶段、公开里程碑及其对数字孪生技术路线的意义。

如何阅读

状态不是排名,而是模型需求的生命周期坐标。

建设阶段强调 CAD/PLM、装配、供应链、测试与配置控制;运行阶段强调实验同步、状态估计和控制;维护与退役阶段则强调资产履历、辐射、机器人与知识保全。

项目公开计划会变化。每张卡片都保留核验日期和来源链接,时间性结论以来源为准。

03装配中

法国 / 国际 · 大型燃烧等离子体 Tokamak

ITER

机器装配与系统调试准备

按 Baseline 2024 推进机器和厂房系统装配。ITER 是验证燃烧等离子体、超导磁体、核级装置集成与远程维护的国际基准。

公开里程碑
9 个真空室扇区模块中已有 6 个进入托卡马克大厅,中央螺线管 6 个模块完成堆叠。
孪生价值
超大装配配置、IMAS 数据模型、综合控制与装置级合成诊断。
核验日期
2026-07-29
04建设中

美国 · 高场紧凑 Tokamak

SPARC

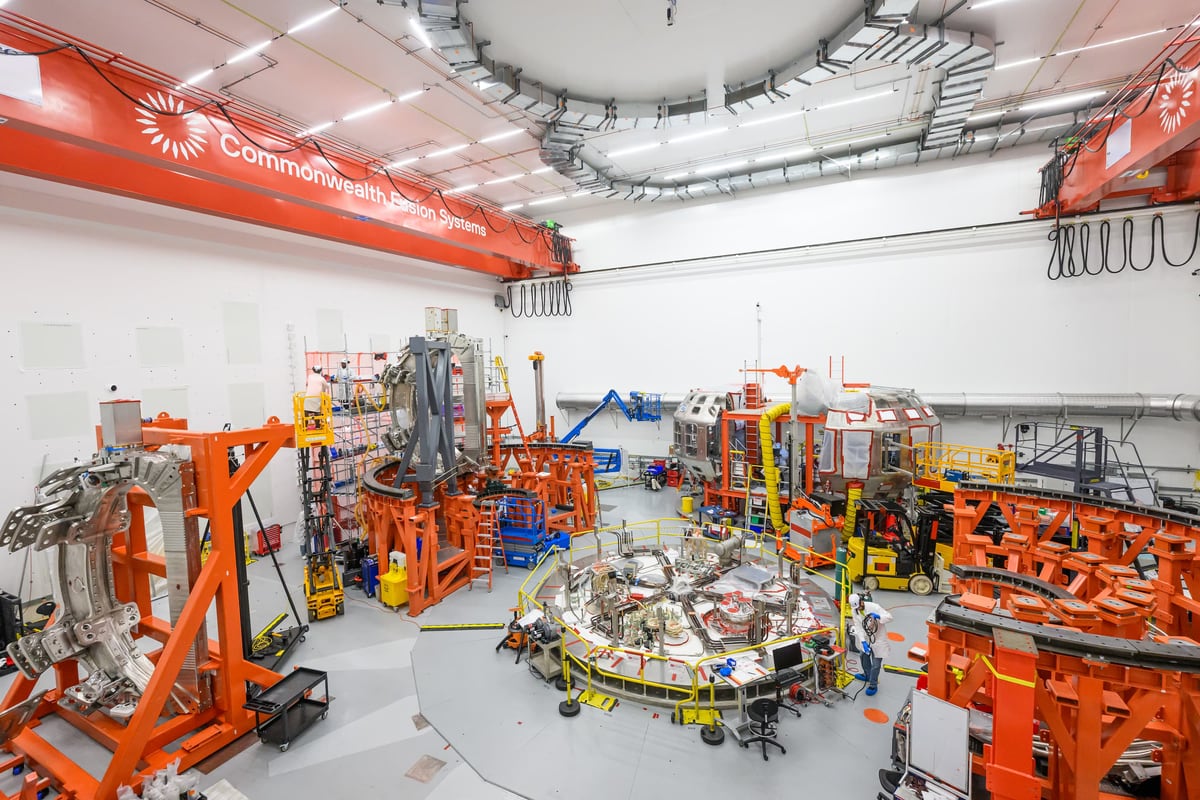

设施调试与主机装配

CFS 在 Devens 建设用于验证净聚变能条件的高场 HTS Tokamak,并把建设和调试经验同步反馈到 ARC 电厂设计。

公开里程碑
2026 年 4 月官方披露设施约完成 75%;真空室两半和首批 TF 磁体进入主机装配,官方更新称计划 2027 年开始运行。
孪生价值
PLM 主数据、physics-to-engineering workflow、HTS 磁体数字线程与 ARC 设计反馈。
核验日期
2026-05-14
05建设中

中国 · 紧凑燃烧等离子体 Tokamak

BEST

主机全面装配

由中科院合肥物质院等离子体所牵头,目标是在紧凑装置上开展氘氚燃烧等离子体并探索聚变发电演示。

公开里程碑

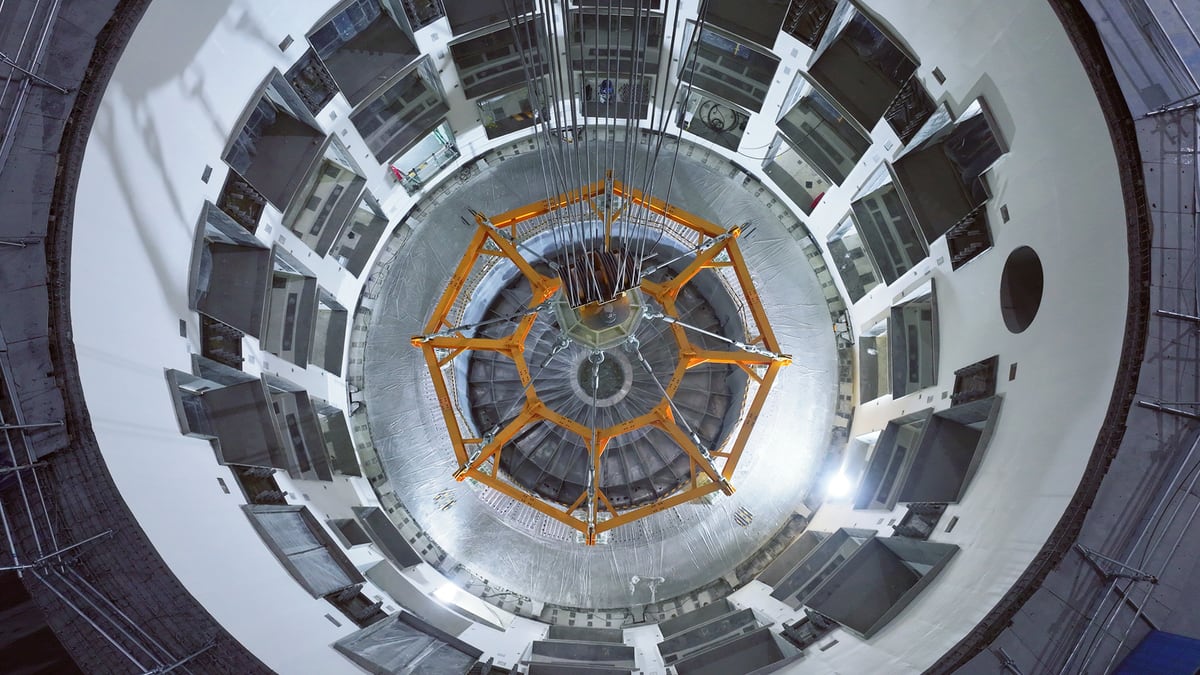

2025 年 5 月开始全面装配,低温杜瓦底座于 2025 年 10 月安装;官方计划 2027 年底完成装置。
孪生价值
从 EAST 数据到燃烧等离子体装置的设计—建造—调试数字线程。
核验日期
2026-01-19
06建设中

意大利 · 偏滤器试验 Tokamak

DTT

场址基础设施与部件研制

DTT 面向 ITER/DEMO 相关排热条件,测试多种偏滤器与核心—边界一体化运行方案。

公开里程碑
2026 年初托卡马克大厅及新建筑结构工程启动;ECRH 建筑、磁体导体和 RF 系统采购与资格测试同步推进。
孪生价值
高热流部件、偏滤器工程、超导磁体、远程维护与配置受控虚拟样机。
核验日期
2026-05-13
07维护增强

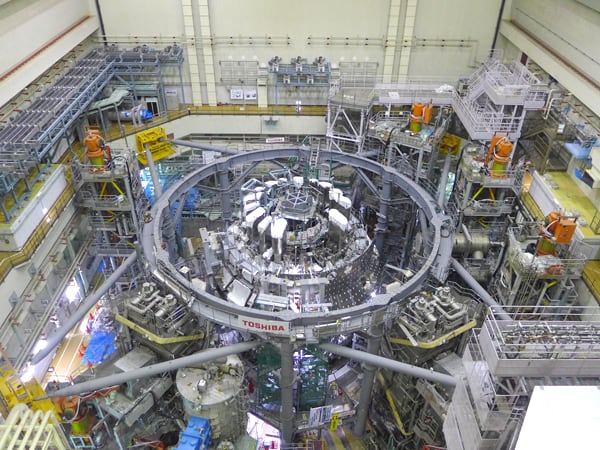

日本 / 欧盟 · 大型超导 Tokamak

JT-60SA

ME1 / OP2 准备

2023 年获得首次等离子体后,装置进入维护增强阶段,并开始无等离子体综合调试,为下一轮运行做准备。

公开里程碑
2026 年官方运行培训材料确认 JT-60SA 处于 ME1,OP2 准备和 integrated commissioning without plasma 已启动。
孪生价值
场景设计、自由边界、控制器、合成诊断和操作员流程的完整虚拟放电链。
核验日期
2026-06
08初步设计

英国 · 球形 Tokamak 原型电厂

STEP

概念设计转初步设计

英国计划在 West Burton 建设面向净电力、氚自持与可维护性的原型聚变电厂,目标时间指向 2040。

公开里程碑
2026 年公开材料表明项目已由概念设计转入初步设计,并继续更新等离子体与整厂集成基线。
孪生价值
系统代码、参数化 CAD、RAMI、维护、氚循环与全电厂配置管理。
核验日期
2026-07
09运行中

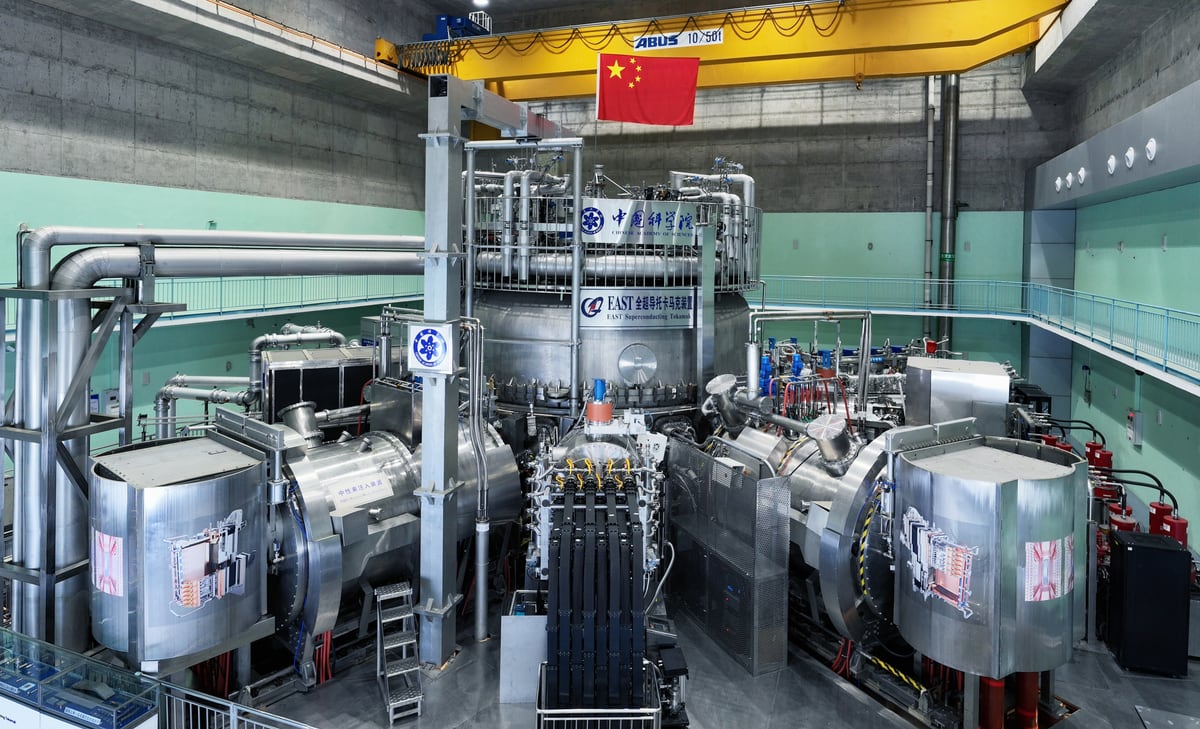

中国 · 全超导长脉冲 Tokamak

EAST

长脉冲稳态实验

EAST 持续研究稳态运行、主动冷却壁、加热电流驱动、控制与等离子体—材料相互作用。

公开里程碑
2025 年实现 1,066 秒稳态高约束模等离子体,形成装置运行、热工与诊断验证的重要数据基线。
孪生价值
长脉冲状态估计、控制代理、PFC 热状态、低温与工程系统校准。
核验日期
2025-01-21
10运行中

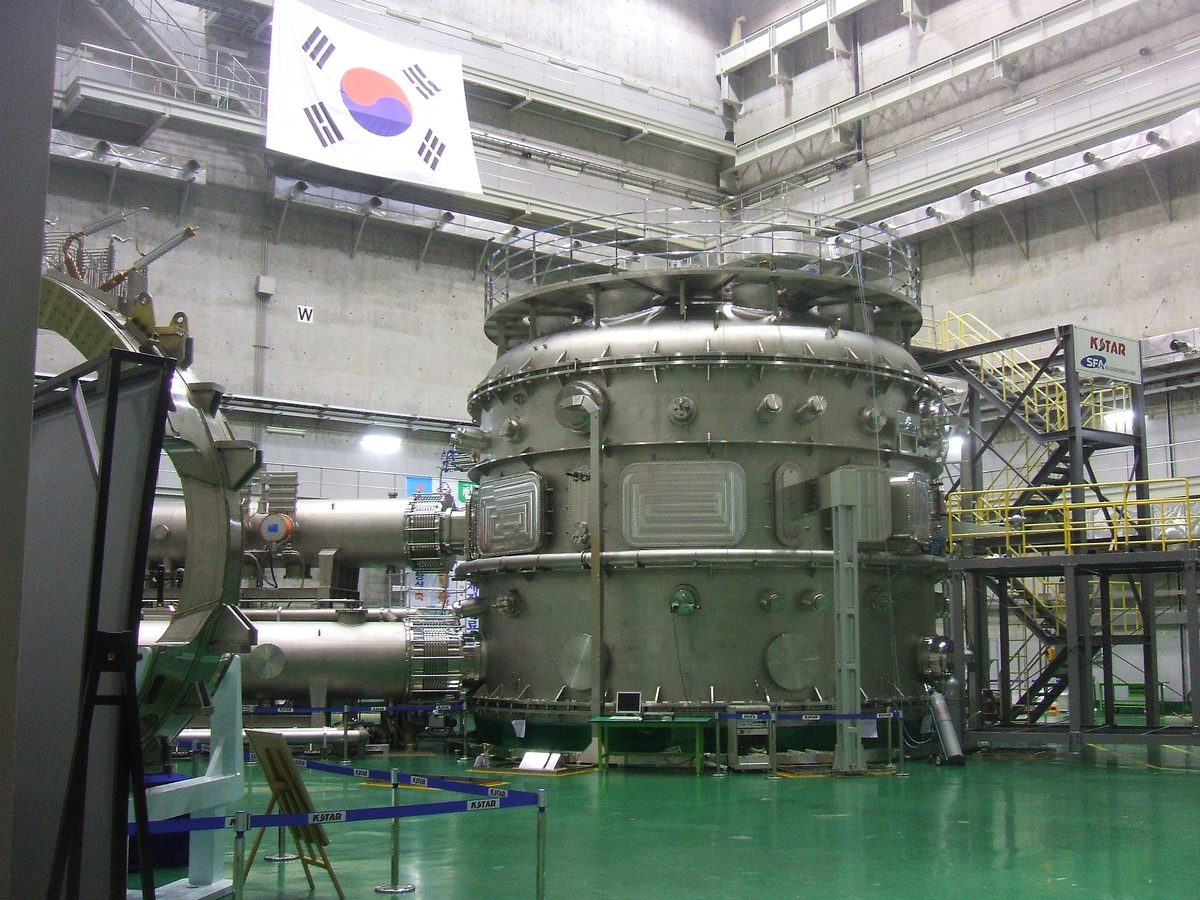

韩国 · 全超导长脉冲 Tokamak

KSTAR

钨偏滤器运行与控制开发

KSTAR 已进入主动冷却钨单块偏滤器运行阶段,重点发展反应堆相关长脉冲与实时控制。

公开里程碑
公开的 2023—2025 运行证据包括钨偏滤器调试、约 100 秒高性能长脉冲以及钨杂质和脱靶控制研究。
孪生价值
Virtual KSTAR、PCS/诊断接口、实时控制代理与模块化装置场景。
核验日期
2025-10-16
11维护/开机准备

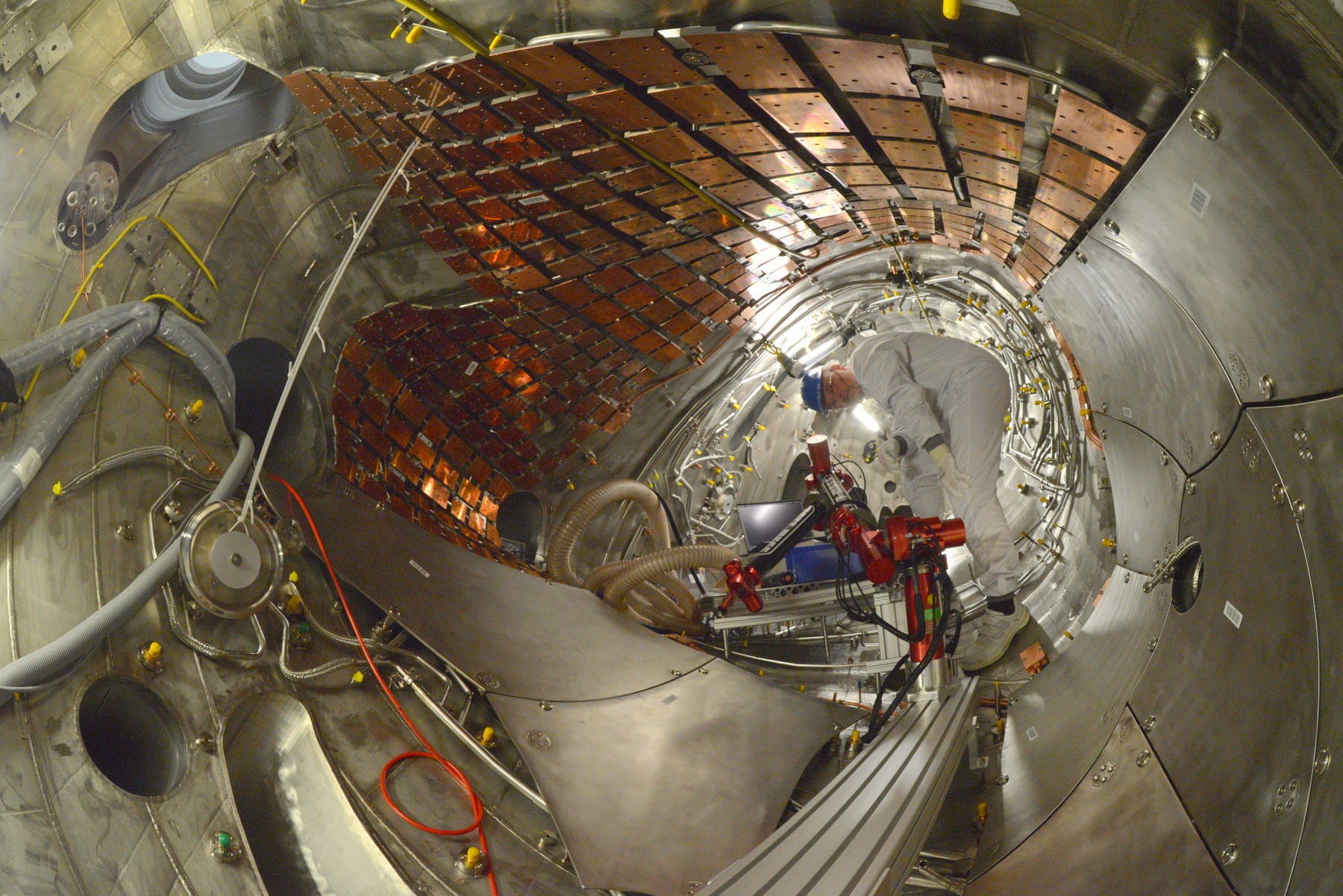

德国 · 优化仿星器

Wendelstein 7-X

维护结束与 OP2.4 准备

W7-X 用于验证优化仿星器的稳态运行能力,是 Tokamak 之外的重要数字孪生与长脉冲工程参照。

公开里程碑
官方日程显示 2025 年 6 月至 2026 年 8 月维护,OP2.4 计划于 2026 年 9—12 月开展。
孪生价值
三维磁构型、线圈误差、长脉冲热状态与稳态控制。
核验日期
2026-07-27
12运行中

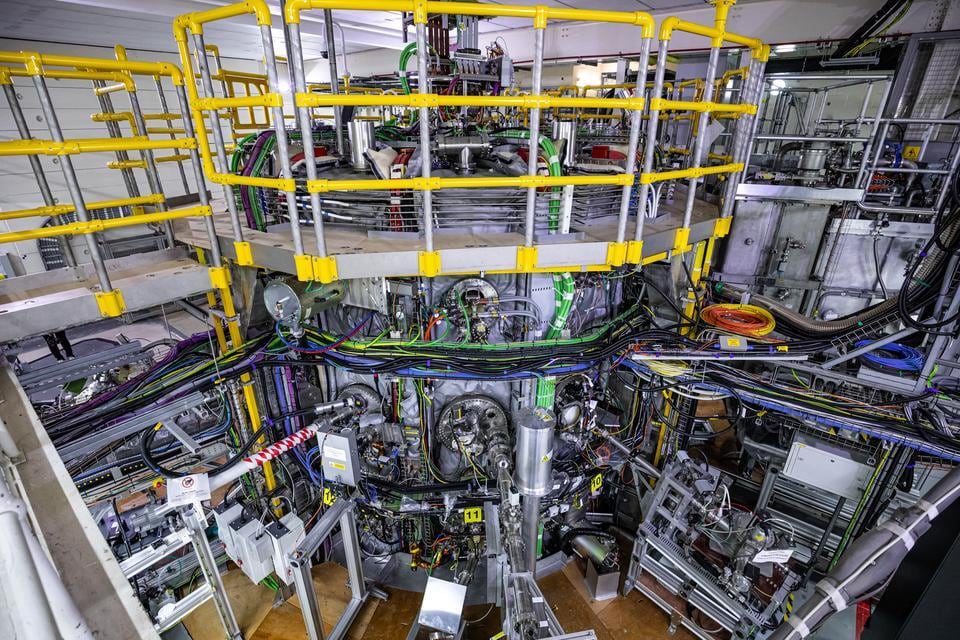

英国 · 球形 Tokamak

MAST Upgrade

多轮实验与 Super-X 验证

MAST-U 聚焦先进排热、球形 Tokamak 物理和未来电厂关键技术,多机构实验计划持续推进。

公开里程碑
EUROfusion 公开信息显示其第四轮实验由百余名研究人员参与,Super-X 等排热概念继续形成 STEP 的物理和工程证据。
孪生价值
先进偏滤器、热流测量、工程 ROM、虚拟验证与 STEP 设计反馈。
核验日期
2025
13运行中

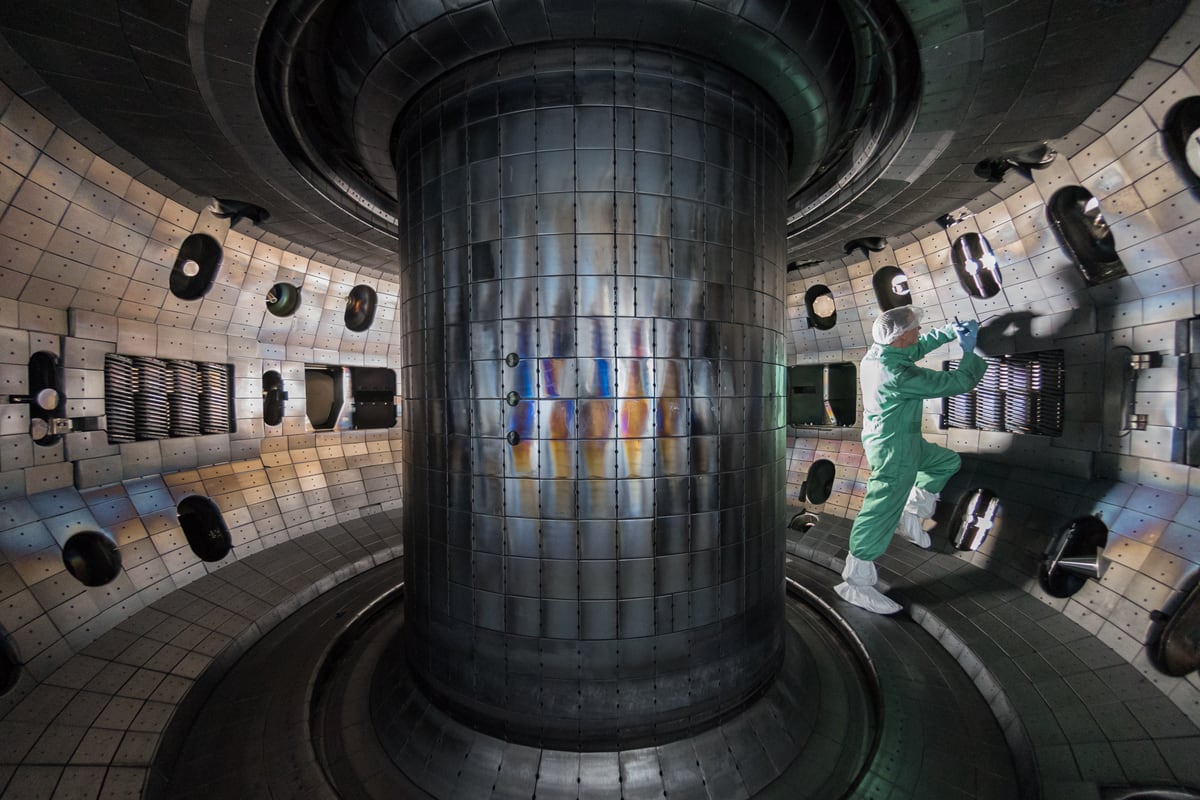

美国 · 先进 Tokamak

DIII-D

高性能场景、AI 与控制实验

DIII-D 以灵活构型、丰富诊断和控制系统支撑先进场景、边界、三维场、AI 控制及 ITER/电厂研究。

公开里程碑
装置长期开放给美国与国际合作团队;当前数字孪生价值主要来自高质量历史放电、实时控制和 physics-to-engineering 工作流。
孪生价值
OMFIT/OMAS、HEAT、ThinCurr、代理输运、实时稳定性和控制 sim-to-real。
核验日期
2026
14退役过渡

英国 / 欧洲 · 大型氘氚 Tokamak

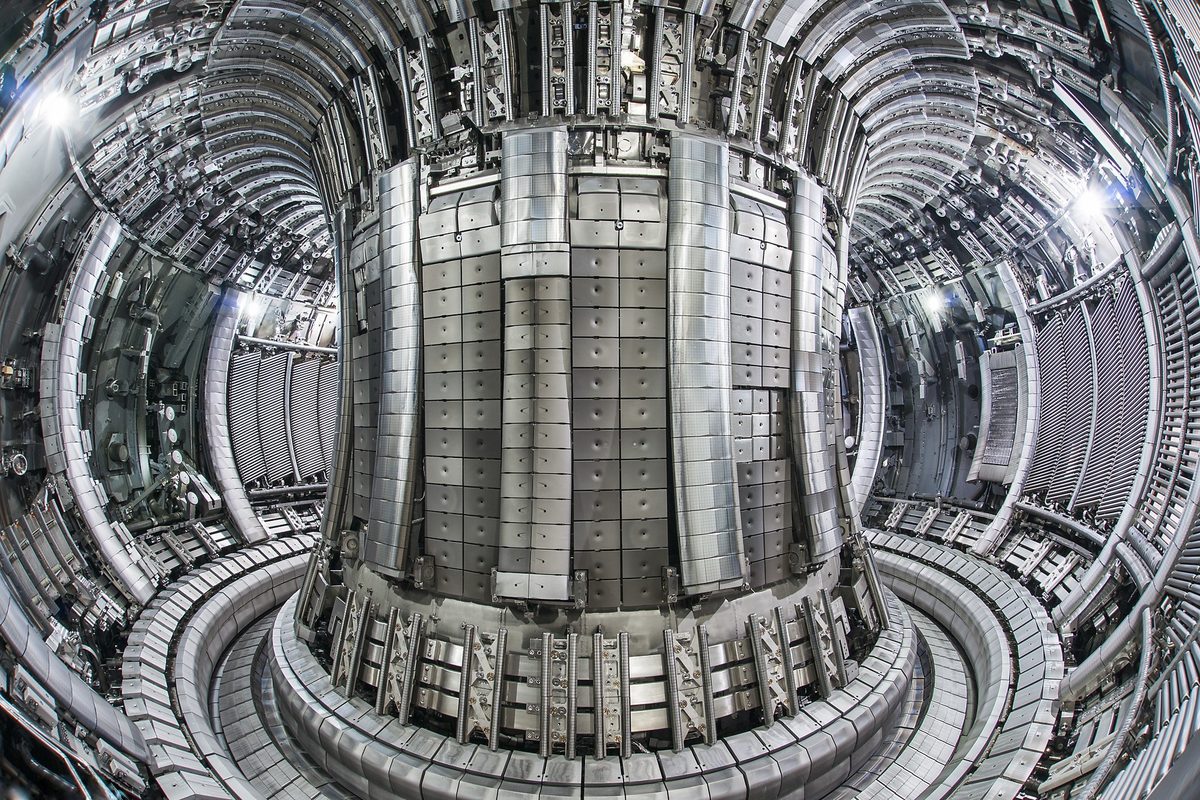

JET

再利用与退役

JET 已完成 40 年等离子体运行,作为具有氘氚燃料和 ITER 类壁的关键装置进入退役与知识保全阶段。

公开里程碑
最后一次等离子体为 2023 年 12 月 18 日的第 105,842 炮;最终 D-T 计划取得 69.26 MJ 聚变能纪录。
孪生价值
氘氚中子学、活化、停机剂量、材料与退役数字线程的不可替代验证集。
核验日期
2024-01-17
